GB51110-2015潔凈廠房施工及質量驗收規范是由城建部和質檢總局聯合發布的質量驗收規范,從2016年2月實施,目前GB51110-2015規范適用于新建、改建和擴建的工業潔凈廠房的施工及質量驗收。
3.0.1 潔凈廠房施工前應根據具體工程項目的特點,制訂施工方案和程序,并應做到各工種協調施工、階段明確、交接清楚,同時應確保整體施工質量和安全操作。潔凈廠房的總體施工程序可按本規范附錄A執行。
3.0.2 對潔凈廠房工程內各專業設計圖紙進行深化施工詳圖設計時,應符合現行國家標準《潔凈廠房設計規范》GB 50073的有關規定,并應加強設計質量管理,施工詳圖應得到原設計單位的書面同意或確認。
3.0.3 潔凈廠房工程的隱蔽工程,隱蔽前應經過驗收。
3.0.4 分項工程檢驗批質量驗收合格應符合下列規定:
1 應具有完整的施工作業依據、質量檢查記錄;
2 主控項目的質量檢驗應全部合格;
3 一般項目的質量檢驗,合格率不得低于80%。
潔凈廠房主要施工程序
A.0.1 潔凈廠房的施工安裝內容主要應包括建筑裝飾、凈化空調系統、各動力公用和安全設施以及各種配管配線等;潔凈廠房的施工安裝應根據具體工程特點、使用功能確定,還應安排好相關生產工藝設備的安裝和二次配管配線的安裝。
A.0.2 潔凈廠房的施工安裝程序中,應根據具體工程情況、復雜程度等因素確定,必要時應進行二次潔凈室裝飾設計或二次配管配線設計等。

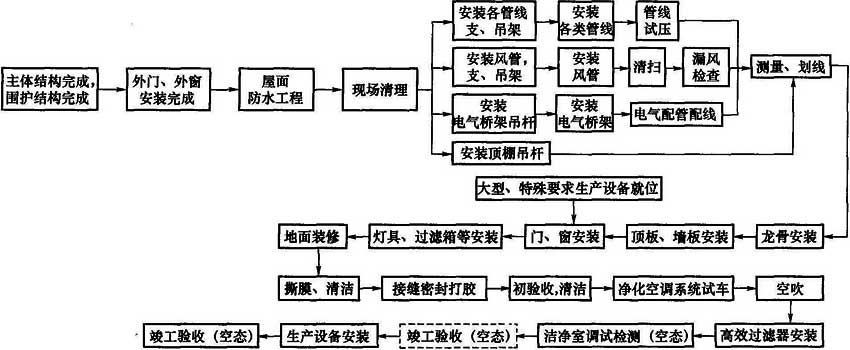

A.0.3 潔凈廠房施工安裝時,各專業、多工種應密切配合,應按具體工程實際情況,制訂施工安裝程序和計劃進度,應循序漸進地完成潔凈廠房的施工建造。潔凈廠房的主要施工程序見圖A.0.3。
